Tau nggak sih kalau infrastruktur Sumatera lagi mengalami kondisi kritis? Per 6 Desember 2025, 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan tercatat rusak parah akibat bencana banjir bandang dan longsor yang menerjang tiga provinsi: Aceh, Sumut, dan Sumbar. Data dari Kementerian PU ini bukan main-main—kerusakan ini melumpuhkan akses vital masyarakat dan menghambat distribusi logistik di kawasan Sumatera.
Menurut Wakil Menteri PU Diana Kusumastuti dalam laporan rapat kerja bersama Komisi V DPR RI tanggal 8 Desember 2025, kerusakan mencapai 477 titik di Aceh, 275 titik di Sumut, dan 914 titik di Sumbar. Angka ini terus diperbarui seiring akses jalan mulai terbuka dan pendataan lapangan berlanjut.
Data Terbaru Kerusakan Infrastruktur Sumatera 2025

Angka 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan menjadi fakta yang mengejutkan banyak orang. Bencana hidrometeorologi yang dimulai sejak 21 November 2025 ini menimbulkan kerusakan masif pada infrastruktur bina marga. Dari total kerusakan tersebut, 72 ruas jalan nasional sepanjang 2.058 km dan 31 jembatan nasional sepanjang 2.537 meter mengalami kerusakan.
Selain jalan nasional, kerusakan juga merambah jalan daerah. Per 8 Desember 2025, tercatat 108 ruas jalan daerah dan 48 jembatan daerah di tiga provinsi ikut terdampak. Ini bukan cuma soal jalan rusak—ini tentang ribuan keluarga yang kesulitan mengakses bantuan, distribusi logistik yang terhambat, dan aktivitas ekonomi yang lumpuh.
Yang bikin concern, data ini masih bisa bertambah. Menteri PU Dody Hanggodo menyatakan bahwa pendataan terus berlangsung, terutama di area yang baru bisa diakses setelah material longsor dan banjir mulai dibersihkan.
Rincian 72 Jalan Nasional dan 31 Jembatan yang Rusak

Kerusakan 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan tersebar di lokasi strategis yang menjadi urat nadi konektivitas regional. Di Aceh, beberapa ruas kritis yang terputus meliputi jalur Meureudu–Pidie Jaya, Bireuen–Aceh Utara, hingga Gayo Lues–Aceh Tenggara.
Di Sumut, kerusakan terjadi pada jalur vital seperti Tarutung-Sibolga, Tarutung-Sipirok, dan Sibolga-Batang Toru. Sementara di Sumbar, jalur strategis Bukittinggi–Padang (Lembah Anai) mengalami kerusakan terparah dengan longsor masif yang memutus akses total.

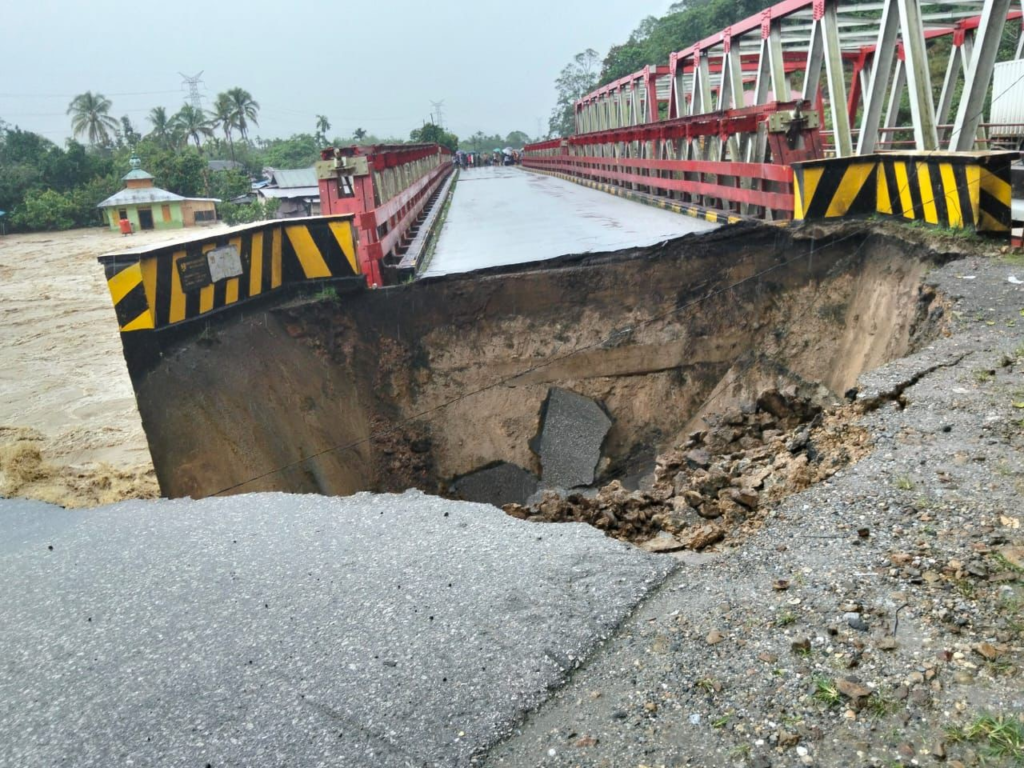

Dari 31 jembatan nasional yang rusak, beberapa mengalami kerusakan struktural berat. Jembatan-jembatan seperti Teupin Mane, Alue Kulus, dan Weihni Lampahan di Aceh harus diganti dengan jembatan Bailey darurat. Proses pemasangan jembatan Bailey ini menjadi prioritas untuk membuka akses secepat mungkin, meski bersifat sementara.
Untuk verifikasi detail tentang kondisi jalan di wilayah Anda, kunjungi winrip-ibrd.com yang menyediakan data infrastruktur jalan terkini.
Sebaran Kerusakan per Provinsi: Aceh, Sumut, Sumbar

Aceh: 477 Titik Kerusakan

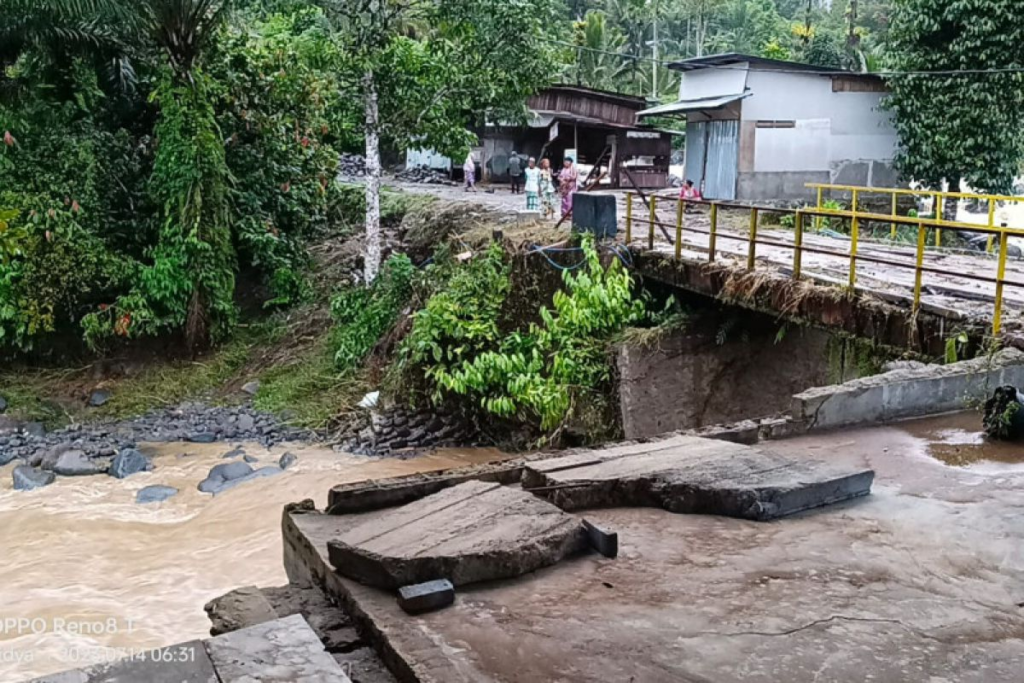

Aceh mencatat 477 titik kerusakan yang didominasi banjir tanggul kritis sebanyak 143 titik, longsor 46 titik, dan banjir tanggul jebol 36 titik. Provinsi ini menghadapi tantangan besar karena banyak wilayah yang terisolir akibat jembatan putus dan jalan tertutup material longsor.
Sumatera Utara: 275 Titik Kerusakan
Sumut memiliki 275 titik kerusakan dengan longsor mendominasi sebanyak 113 titik. Koridor utama seperti Tarutung–Sibolga mengalami amblasnya badan jalan di beberapa titik, memaksa penerapan jalur alternatif melalui Sidikalang–Barus–Sibolga.
Sumatera Barat: 914 Titik Kerusakan (Tertinggi)
Sumbar menjadi provinsi dengan kerusakan terbanyak. Terdapat 914 titik kerusakan yang didominasi longsor sebanyak 203 titik, banjir 119 titik, dan jembatan tergerus 56 titik. Jalur vital Bukittinggi–Padang menjadi fokus utama pemulihan karena merupakan akses ekonomi utama provinsi.
Progress Pemulihan Jalan Nasional Hingga 19 Desember 2025

Kabar baiknya, progress pemulihan 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan menunjukkan kemajuan signifikan. Per 19 Desember 2025, sebanyak 81 persen jalan nasional sudah fungsional setelah diperbaiki bersama TNI, Polri, dan masyarakat.
Rincian progress per provinsi:
- Aceh: 26 dari 38 ruas jalan nasional sudah fungsional
- Sumatera Utara: 10 dari 12 ruas jalan nasional sudah dapat dilalui
- Sumatera Barat: 29 dari 30 ruas jalan nasional telah fungsional

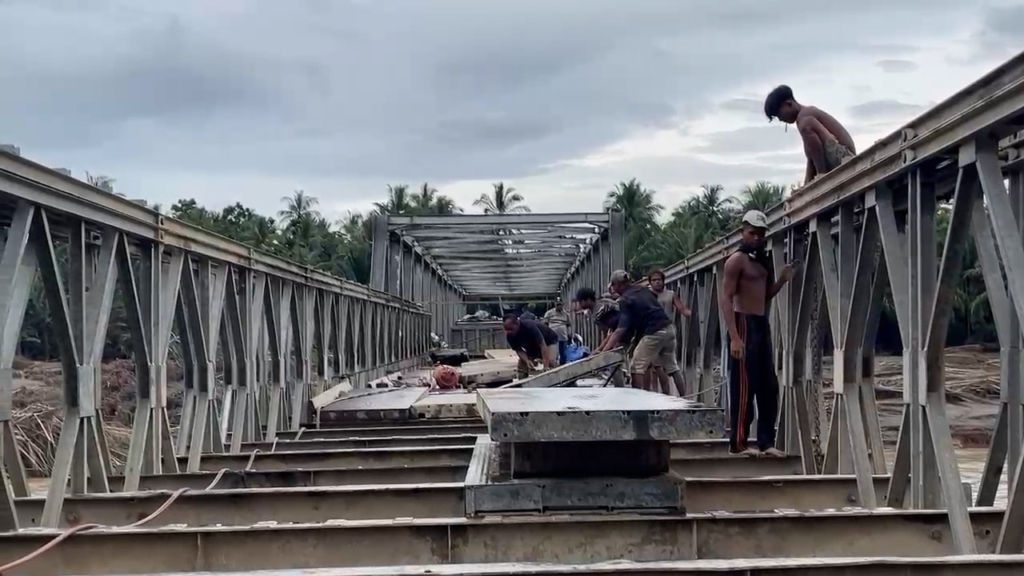

Untuk jembatan nasional, 19 dari 33 jembatan yang terdampak telah dibuka fungsional. TNI telah menyiapkan 32 jembatan Bailey di tiga provinsi, dengan 18 unit untuk Aceh dan 7 di antaranya sudah dalam tahap pemasangan.
Ruas Jalan Nasional Bukittinggi–Padang (Lembah Anai) yang sempat putus total kini sudah bisa dilalui secara terbatas sejak 16 Desember 2025 dengan sistem buka-tutup untuk kendaraan roda dua, roda empat, dan truk maksimal 8 ton.
Mobilisasi Alat Berat dan Personel untuk Tanggap Darurat
Penanganan 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan membutuhkan mobilisasi sumber daya masif. Hingga 18 Desember 2025, Kementerian PU menurunkan 1.328 personel serta memobilisasi 872 unit alat berat dan pendukung untuk membuka kembali akses konektivitas.
Komposisi alat berat yang dimobilisasi meliputi:

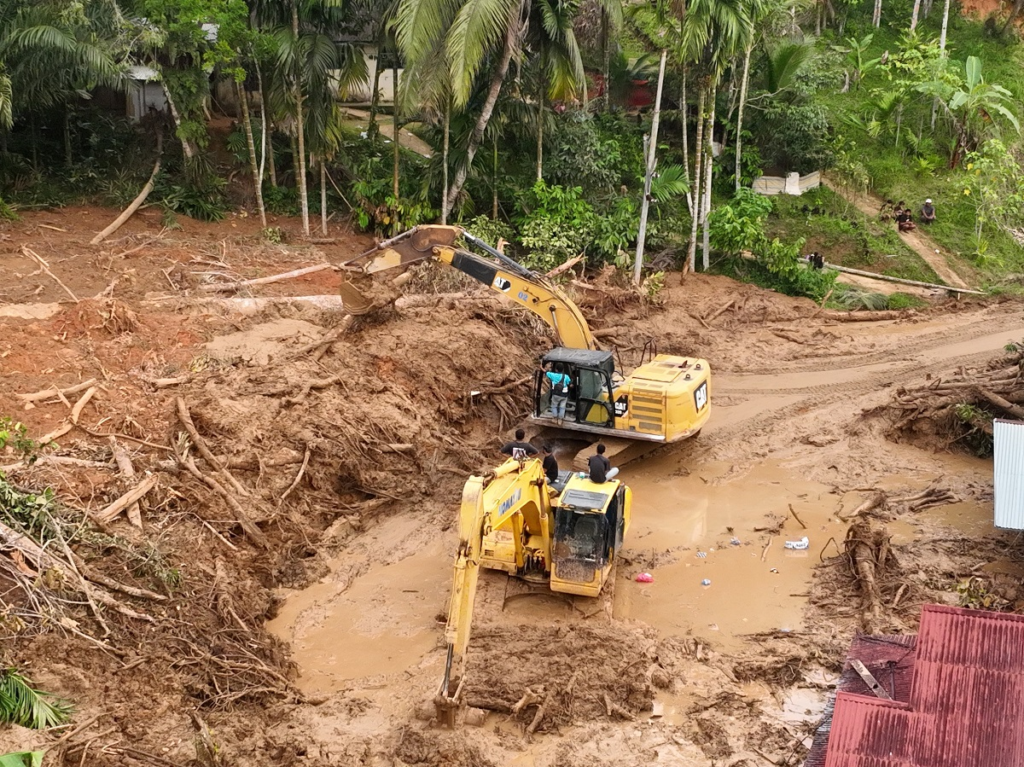

- 41 unit excavator untuk penggalian material longsor
- 34 unit dump truck untuk pengangkutan material
- 19 unit backhoe loader untuk perapian badan jalan
- 8 unit wheel loader untuk pembersihan area
- 2 unit crane untuk pemasangan jembatan Bailey
Material pendukung seperti 3.600 unit geobag, bronjong kawat, dan agregat juga didistribusikan untuk menjaga kestabilan lereng dan mencegah longsor susulan. Operasi tanggap darurat ini bekerja 24/7 dengan koordinasi lintas instansi termasuk TNI, Polri, BPBD, dan pemerintah daerah.
Target Pemulihan Akhir Desember 2025
Pemerintah optimis menyelesaikan pemulihan 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan sebelum akhir Desember 2025. Menteri PU Dody Hanggodo menegaskan target ini dalam konferensi pers tanggal 19 Desember 2025, dengan fokus pada penyelesaian jalan dan jembatan nasional.
Untuk pemulihan permanen, terutama di jalur kritis seperti Lembah Anai, ditargetkan selesai pada Juli 2026 dengan penambahan 7 unit bore pile untuk memperkuat struktur. Meskipun demikian, akses fungsional untuk kebutuhan mendesak seperti distribusi logistik dan mobilitas masyarakat sudah diprioritaskan selesai Desember ini.
Progress penanganan per 9 Desember 2025 menunjukkan angka encouraging: Aceh 51,14%, Sumut 78,69%, dan Sumbar 76,14%. Dengan momentum kerja yang intensif dan dukungan penuh dari TNI-Polri, target pemulihan konektivitas dasar sebelum Tahun Baru 2026 sangat mungkin tercapai.
Baca Juga Prabowo Tinjau Banjir Aceh 2025: Tragedi 990 Tewas, Janji Cepat Perbaiki Bendungan & Irigasi
Data 1666 titik rusak Sumatera 72 jalan nasional 2058 km 31 jembatan menunjukkan dampak dahsyat bencana hidrometeorologi November 2025 terhadap infrastruktur Sumatera. Meskipun tantangannya berat, respons cepat pemerintah dengan mobilisasi 1.328 personel dan 872 unit alat berat membuahkan hasil—81% jalan nasional sudah fungsional per 19 Desember 2025.
Progress pemulihan ini membuktikan bahwa kolaborasi lintas sektor dapat mempercepat recovery pascabencana. Dengan target penyelesaian akhir Desember 2025 untuk akses dasar dan Juli 2026 untuk pemulihan permanen, diharapkan konektivitas Sumatera segera pulih total.
